Lede er i gang med å bygge opp ny transformatorstasjon på Sørtveit etter en brann i 2022.
Fakta:
Kommune: Siljan
Anleggsperiode: 2025 - 2027
Formål: Gjennoppbygging etter brann
Prosjektleder: Halvor Kaasa
Norges vassdrags- og energidirektorat (NVE) har gitt Lede tillatelse til å bygge et nytt stasjonsbygg, utvide eksisterende stasjonsområde og en ny transformator i Sørtveit transformatorstasjon i Siljan kommune.
Dette ses på som nødvendig etter en større brann i anlegget i 2022.
Bakgrunn
I juni 2022 ble Sørtveit transformatorstasjon rammet av en lysbuefeil i 22kV-anlegget. Feilen gjorde at det begynte å brenne, og hele anlegget fikk store skader. Store deler av stasjonsbygget, samt daværende hovedtransformator T1 fikk også store skader etter brannen.
I etterkant av brannen ble det gjort flere tiltak for å få stasjonen i drift igjen. Det er nå nødvendig med en permanent gjenoppbygging av stasjonen.
Status og framdrift

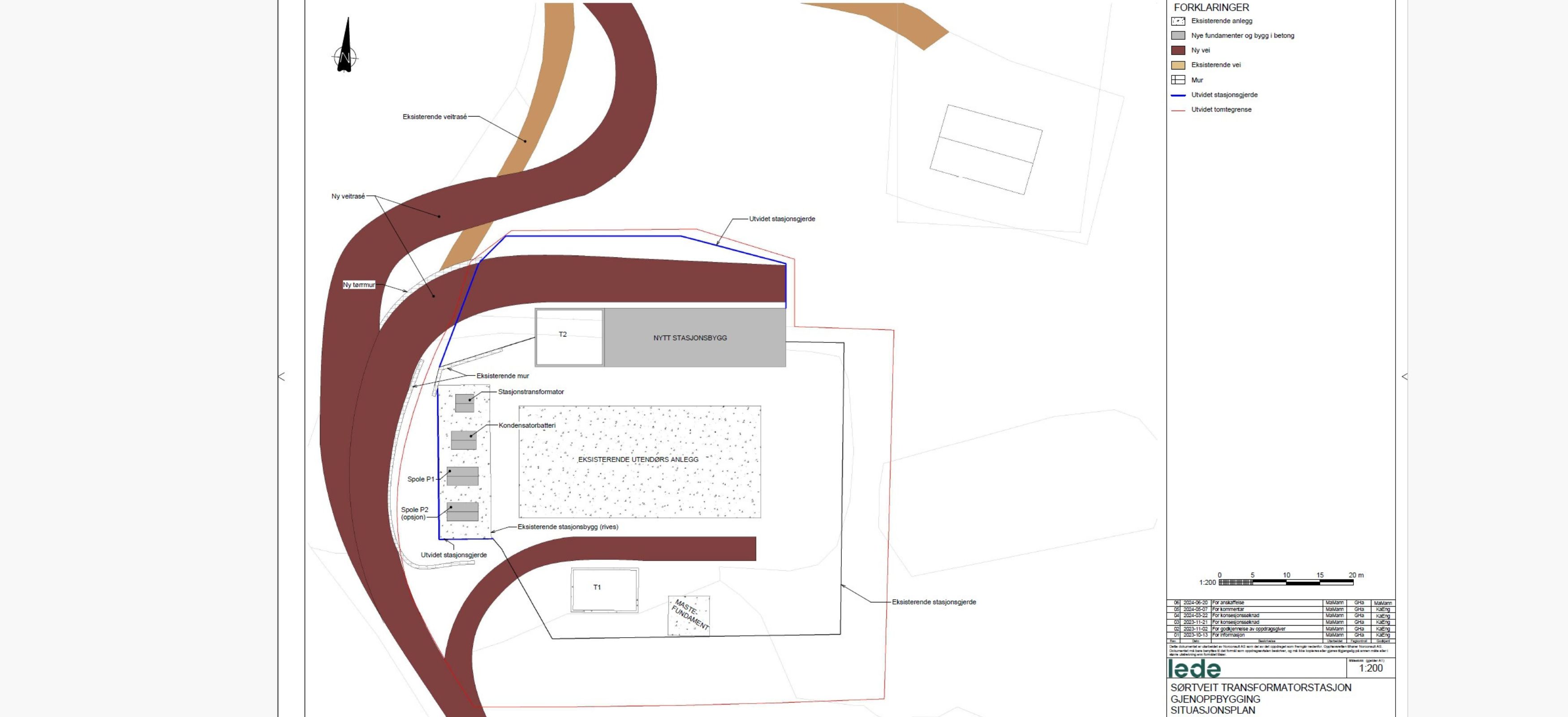

- Oppstart hogst, stasjonsveg 01.04.2025
- Hele anlegget ferdig prosjektert 01.07.2025
- Stasjonsbygg ferdigstilles 01.05.2026
- Elmek-leveransen og byggeprosjektet ferdigstilles 01.06.2027
